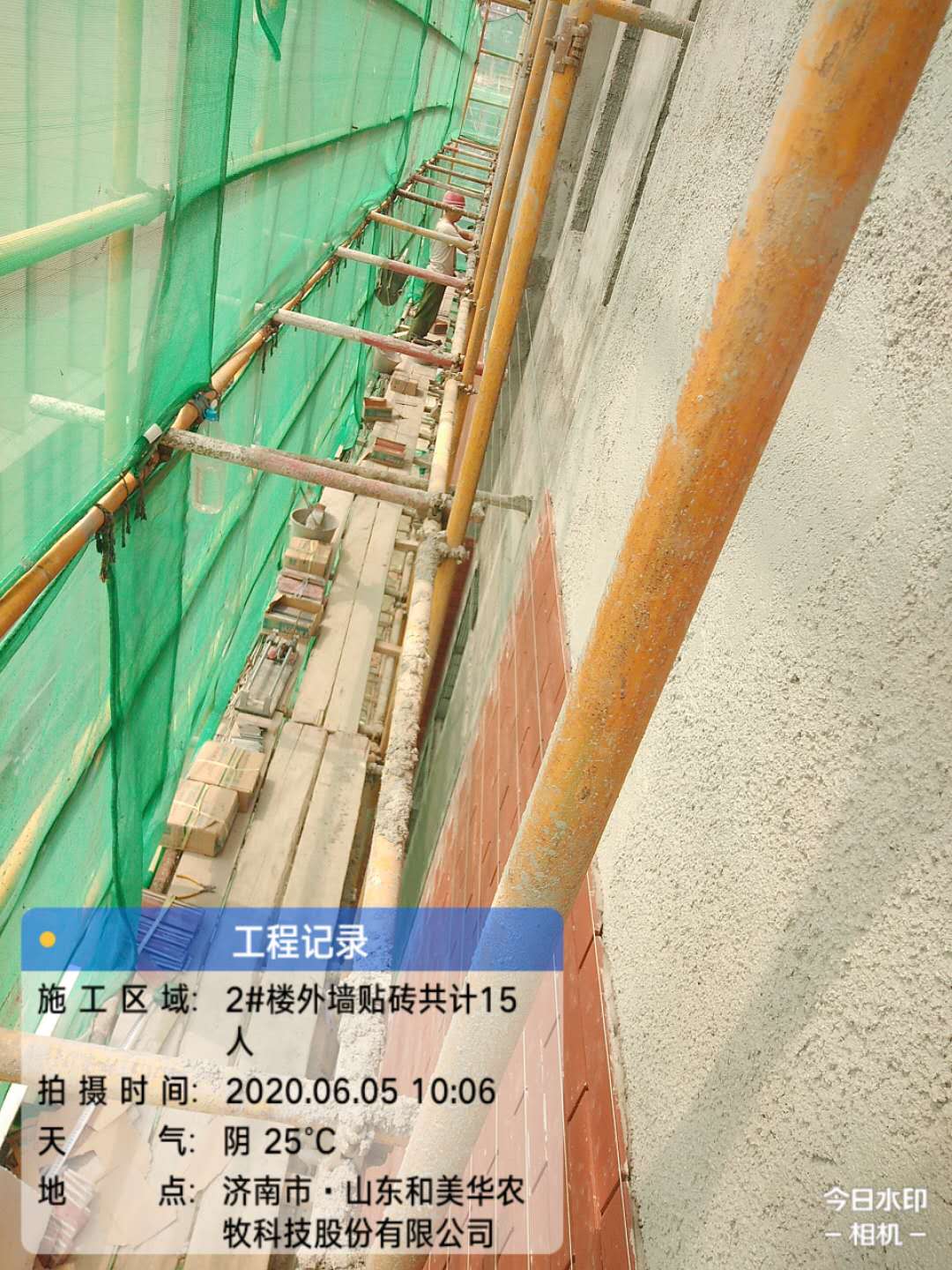

1號地塊:2#、3#樓外墻貼磚,內墻抹灰施工;4#樓釬探;6號樓一層頂板模板支設;7#樓施工至±0.00;8#樓四層二次結構施工;9#樓二層砌筑;10#樓三層頂板模板支設;11#樓一層砌筑;12#樓7-8層二次結構施工;13#樓三層砌筑施工;14#樓二次結構模板拆除;15#樓二次結構施工;16#樓負一層頂板模板支設1號車庫拆模、過梁澆筑、清理;
2號地塊:1#樓外墻做施工準備;2#樓內墻膩子施工;3#樓三層二次結構砌筑;4#樓一層構造柱支模,砌筑;5#樓三層構造柱模板加固;6#樓水電安裝;7#樓樓樓層清理;8#樓二次結構砌筑;9#樓外墻貼磚,內墻抹灰;10#樓一層支模,三層、女兒墻砌筑;11#樓拆模;12#樓外墻貼磚,內墻膩子施工;13#樓(配電室)內墻抹灰。
3號地塊:1#樓六層柱鋼筋綁扎;內支模架搭設;2#樓機房層頂板模板支設;三層模板拆除清理;3#樓二、三層模板拆除清理;機房層內支模架搭設;4#樓三層模板拆除清理;5#樓一層砼澆筑;6#樓砌體施工;7#樓二層頂板模板支設;8#樓砌體施工;9#樓內墻抹灰;10#樓外墻貼磚;11#樓二次結構施工;12#樓外墻瓷磚鑲貼;頂板膩子施工;內墻抹灰施工;13#、14#樓外墻掛網;15#樓外墻掛網、打底、瓷磚鑲貼;16#樓內墻抹灰及膩子施工
4號地塊:1#樓外墻抹灰;2#樓樓層清理;3#樓外墻抹灰;4#、5#樓樓層清理; 6#樓內墻抹灰;7#樓內墻抹灰,膩子施工,屋面找坡施工;8#樓內墻膩子施工
5號地塊:1#樓外墻貼磚;2#、3#樓外墻施工做準備;4#樓內墻抹灰,外墻貼磚;5#樓二層結構清理;6#樓(配電室)內墻施工完成
10kv配電:2號地塊北側電纜溝混凝土澆筑,3地塊北側工井施工,2-13#支架安裝。
二標段小市政:五地塊南段消防管道施工
