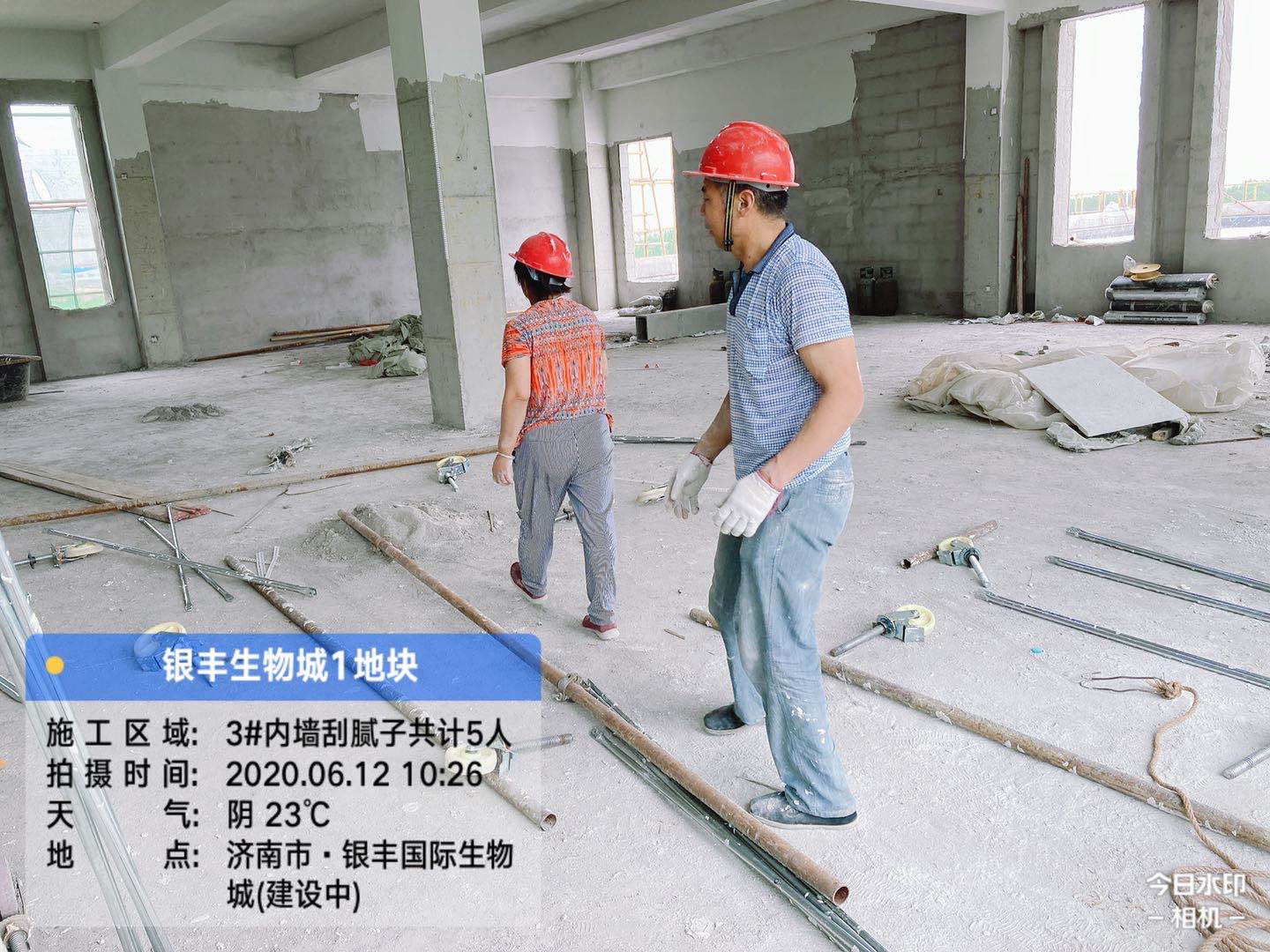

1號地塊:2#樓外墻貼瓷磚、勾縫;3#樓外墻貼磚,內墻抹灰、膩?zhàn)邮┕ぃ?span>4#樓灰土換填完成、靜載試驗;6號樓一層頂板鋼筋綁扎;7#樓基礎模板拆除;8#樓三層、四層二次結構施工;9#樓三層砌筑;10#樓四層內模架搭設;11#樓四層頂板鋼筋綁扎,模板支設;12#樓8-9層二次結構施工;13#樓三層砌筑施工;14#樓二次結構修整;15#樓五層頂板模板支設;16#樓一層內模架搭設,1號車庫二次結構施工。
2號地塊:1#樓內墻釘網;2#樓內墻膩?zhàn)邮┕ぃ?span>3#樓4~5層二次結構砌筑;4#樓一層圈梁以上構造柱支模,二層構造柱澆筑;5#樓主體驗收完成;6#樓外墻抹灰,內墻抹灰;7#樓內外墻施工準備;8#樓二次結構砌筑;9#樓屋面防水施工;10#樓一層圈梁以上構造柱支模,構造柱澆筑;11#樓一層砌筑;12#樓外墻貼磚,內墻抹灰、膩?zhàn)邮┕ぃ?span>13#樓(配電室)外墻瓷磚粘貼完畢。
3號地塊:1#樓六層頂板模板加固;二層清理;2#樓機房層頂板模板支設;三層模板拆除清理;3#樓二、三層模板拆除清理;機房層內支模架搭設;4#樓五層模板拆除清理;5#樓二層頂板鋼筋綁扎;6#樓砌體施工;7#樓三層內支模架搭設;8#樓二次結構施工;9#樓內墻抹灰;10#樓外墻瓷磚嵌縫;11#樓二次結構施工;12#樓樓梯踏步抹灰;內墻抹灰施工;頂棚膩?zhàn)邮┕?;屋面防水施工?span>13#、14#樓外墻打底抹灰;15#樓外墻掛網、打底、瓷磚鑲貼;16#樓內墻抹灰及膩?zhàn)邮┕?/span>
4號地塊:1#樓內外墻抹灰;2#樓煙道安裝;3#樓外墻抹灰,瓷磚粘貼;4#、5#樓內外墻施工準備; 6#樓內墻抹灰,屋面防水施工;7#樓內墻膩?zhàn)邮┕?,屋面找坡施工?span>8#樓外墻瓷磚粘貼完畢。
5號地塊:1#樓外墻貼磚;2#、3#樓外墻施工做準備;4#樓內墻抹灰,外架拆除;5#樓屋面找坡;6#樓(配電室)內墻施工完成
10kv配電:2號地塊北側電纜溝混凝土澆筑,3地塊北側工井施工,2-13#支架安裝。
二標段小市政:五地塊南段消防管道施工
