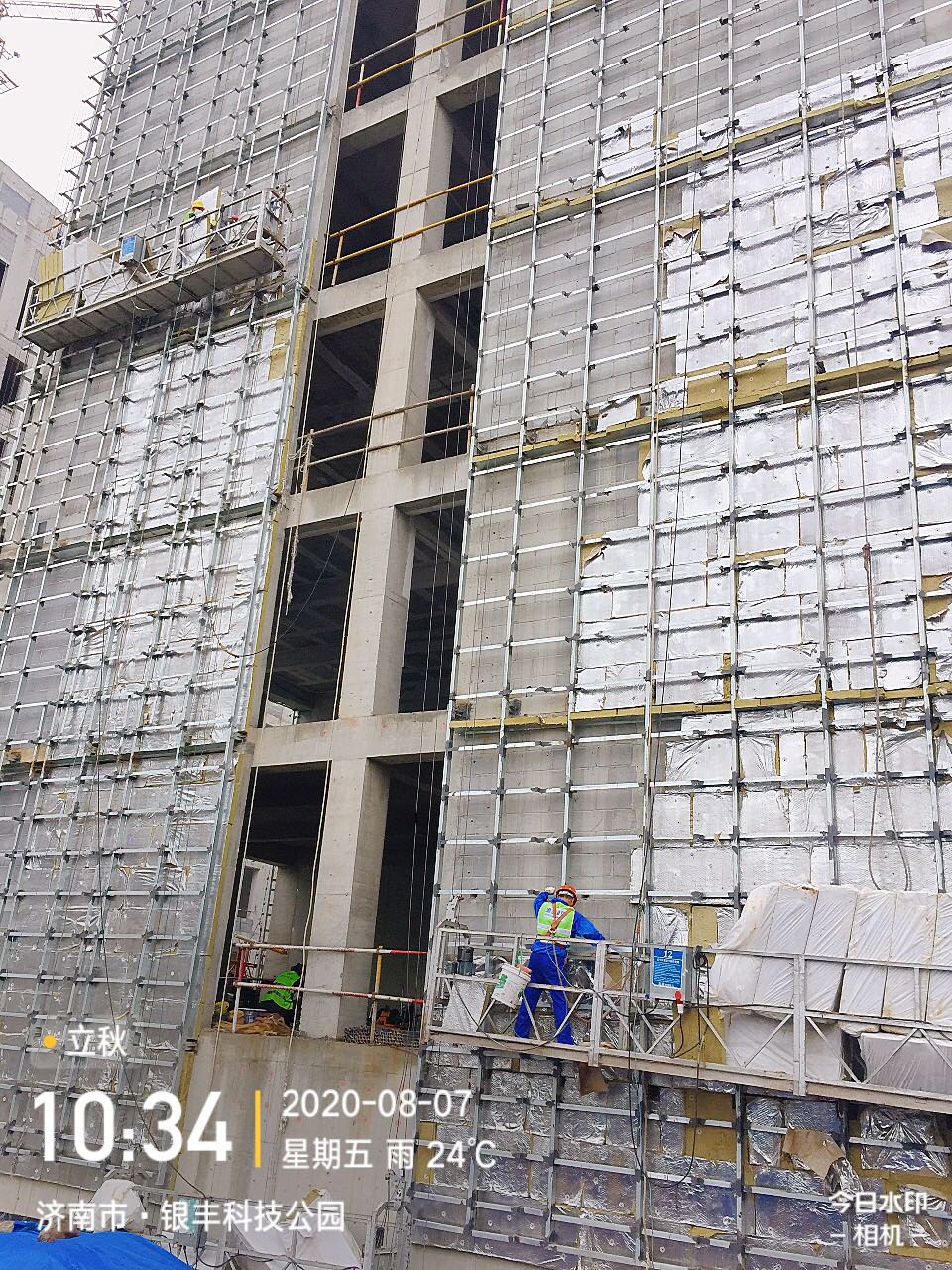

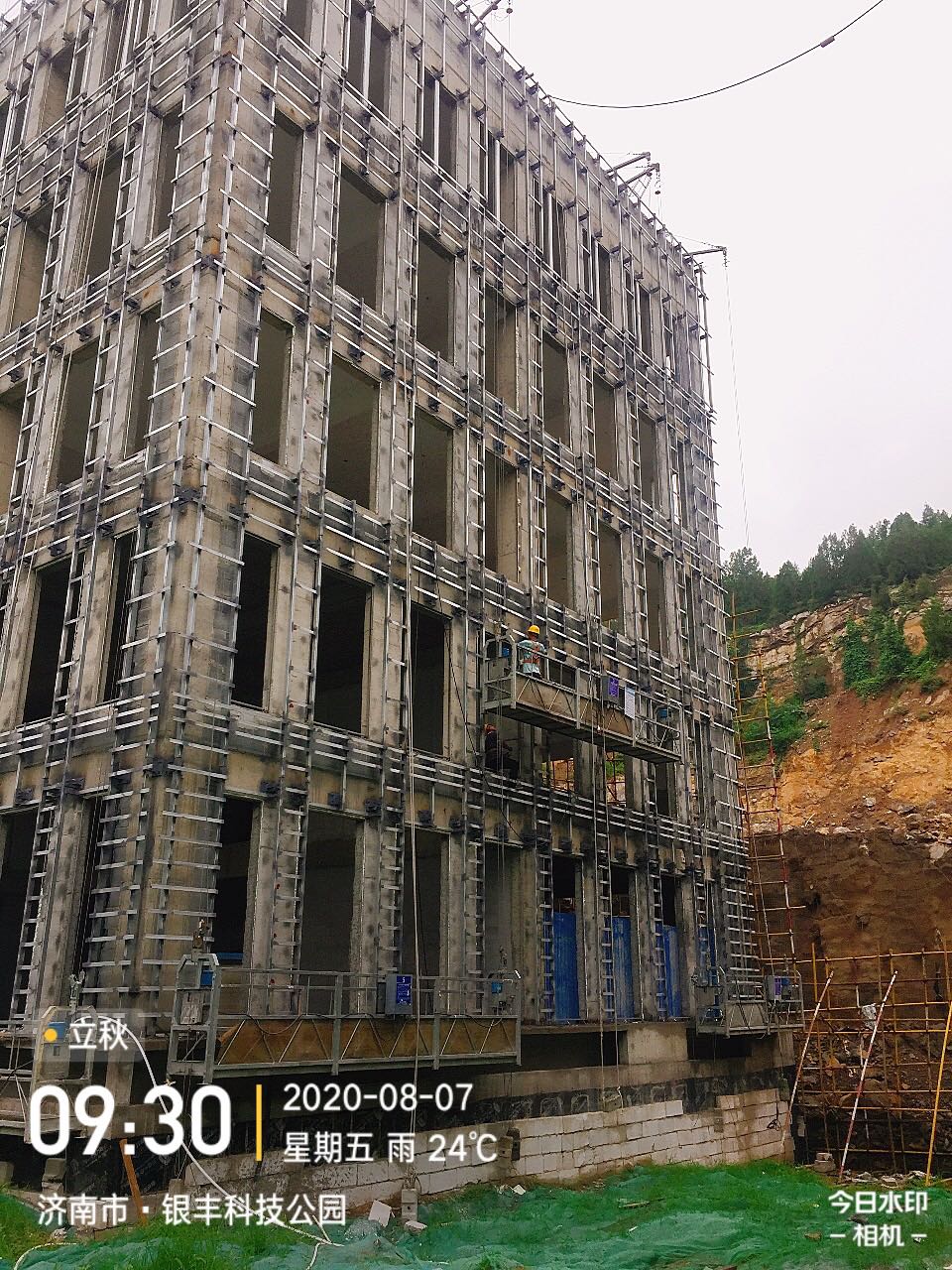

1#樓:大廳位置砌筑磚模;
2#樓:幕墻南立面副龍骨焊接;
3#樓:幕墻南立面幕墻窗副框安裝打膠;
4#樓:西北立面幕墻次龍骨安裝;
5#樓:南北立面幕墻石材安裝;

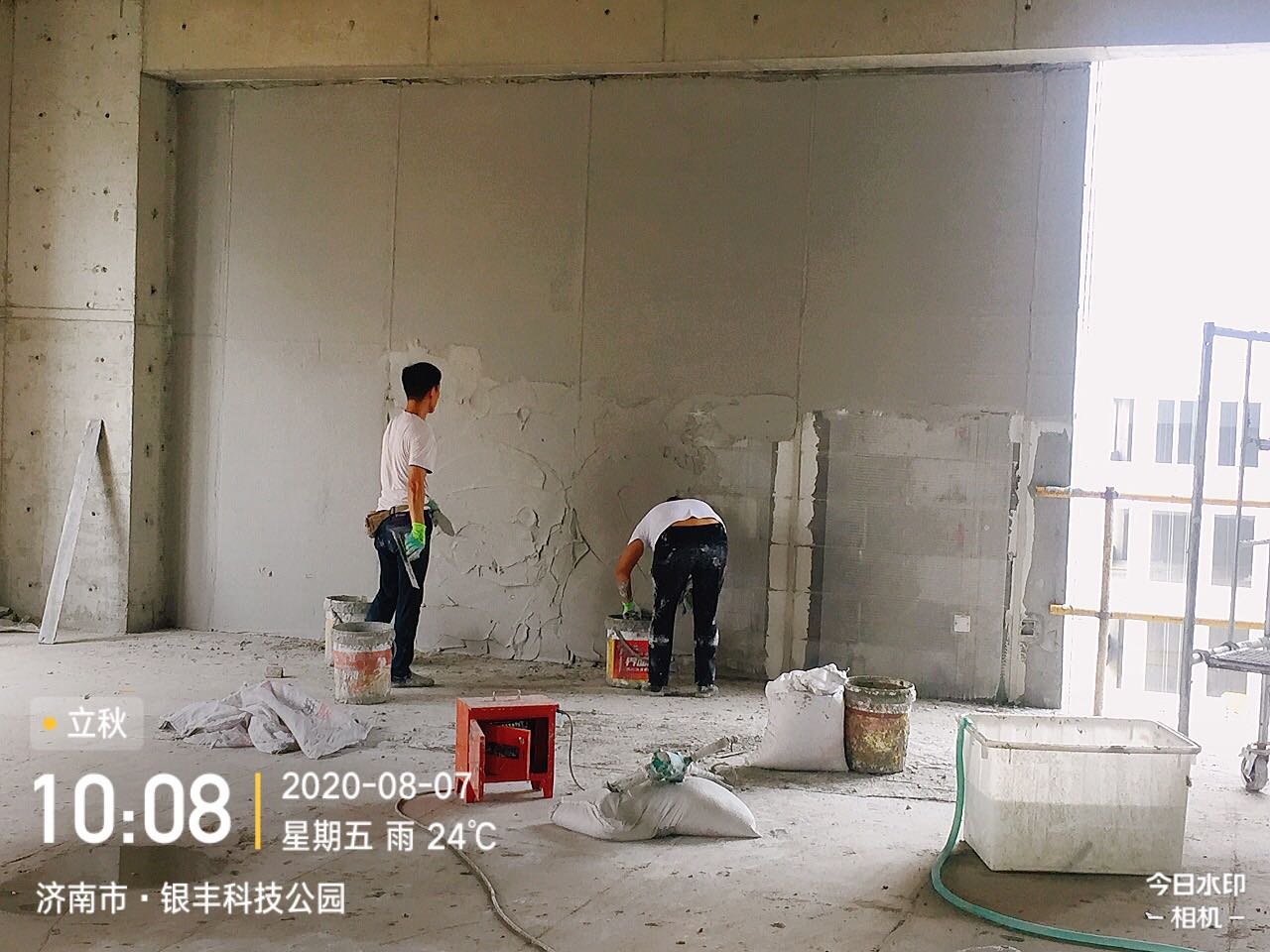

6#樓:南立面幕墻龍骨補焊,1、夾層墻面抹灰施工,2層墻面頂棚膩子施工;
7#樓:北立面幕墻次龍骨安裝;
8#樓:東北立面幕墻副框焊接,東立面準備安裝石材,1層夾層墻面頂棚膩子施工;
11#樓:4、5層墻面抹灰;

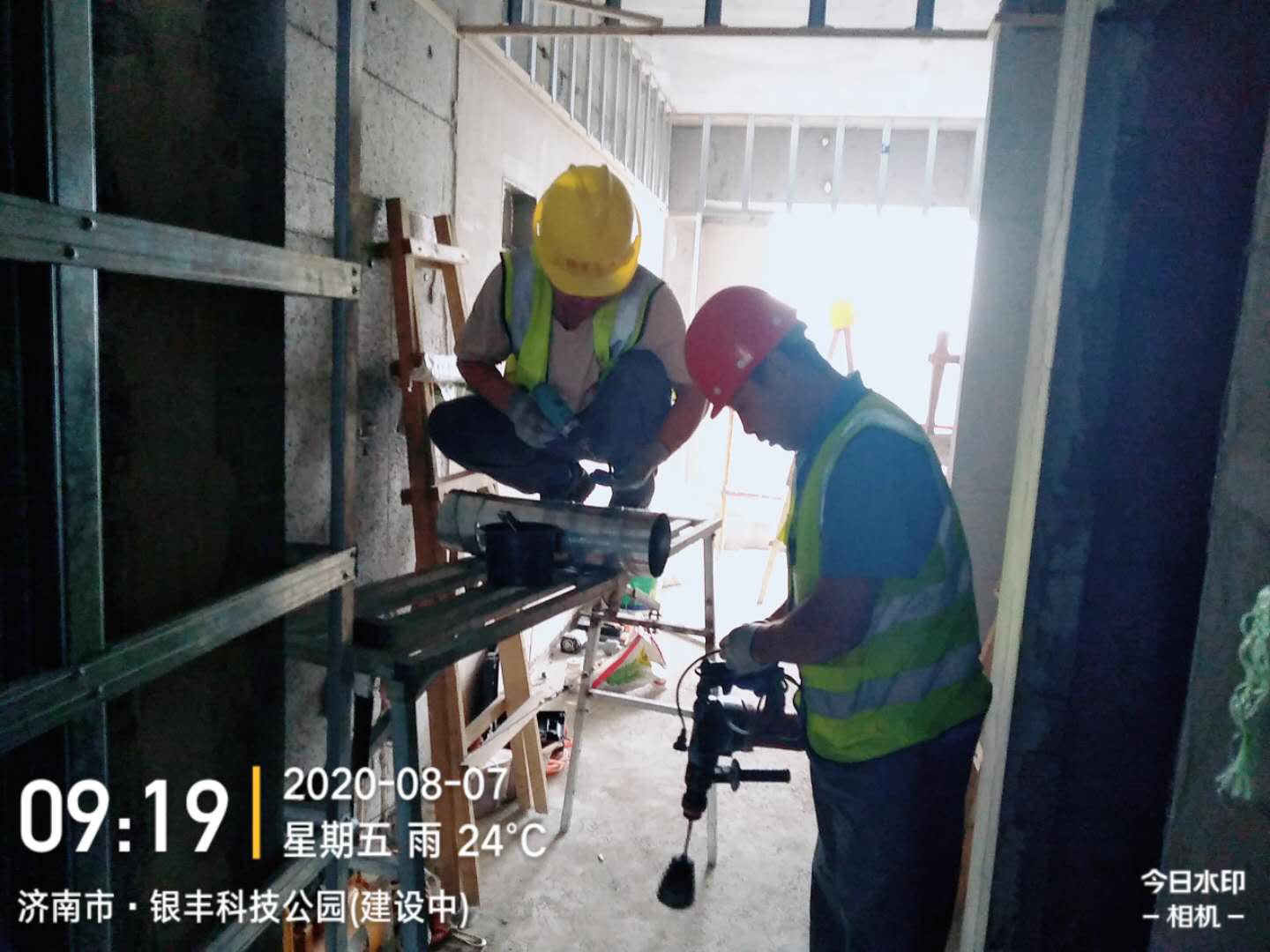

12#樓:13層辦公區吊頂龍骨安裝,10層樓梯間墻面抹灰施工,3層墻面頂棚膩子施工;
13#樓:8層精裝墻面膩子施工,16層衛生間墻面抹灰施工,13層辦公區域吊頂龍骨安裝;16、15、14、10層空調管新風管道安裝及打壓;12層噴淋管道安裝;
14#樓:A區東南立面幕墻龍骨焊接,2層地面墊層澆筑,24層走廊墻面抹灰施工,18層衛生間墻面掛網及煙道龍骨安裝,13層精裝墻面膩子施工,10層樓梯間墻面抹灰及走廊墻面抹灰施工,9層墻面沖筋,6層走廊墻面抹灰施工,B區24層精裝吊頂安裝,13層精裝墻面膩子施工,8層走廊墻面抹灰。13#樓7層衛生間吊頂內電氣配管;12#樓17層消防噴淋管道安裝。
